Do pionu

Piaseczno

Zadanie polegało na rozbudowie i przebudowie istniejącej hali wraz z infrastrukturą towarzyszącą, a także całkowitą zmiana budynku biurowego. Wątkiem wiodącym tej inwestycji było dostosowanie obiektu ze względu na warunki ppoż. zgodnie z przeprowadzoną ekspertyzą i stanowiskiem PSP, a także wymaganiom ubezpieczyciela. Poza tym, wykonano całkowite wzmocnienie konstrukcji budynku wraz z innymi licznymi zmianami funkcjonalnymi zgodnie z życzeniem Inwestora. Wszelkie prace pogodzono z trwającym cyklem produkcyjnym. Prace oparte głównie na siłach własnych oraz wsparciem podwykonawców głównie w zakresie instalacji.

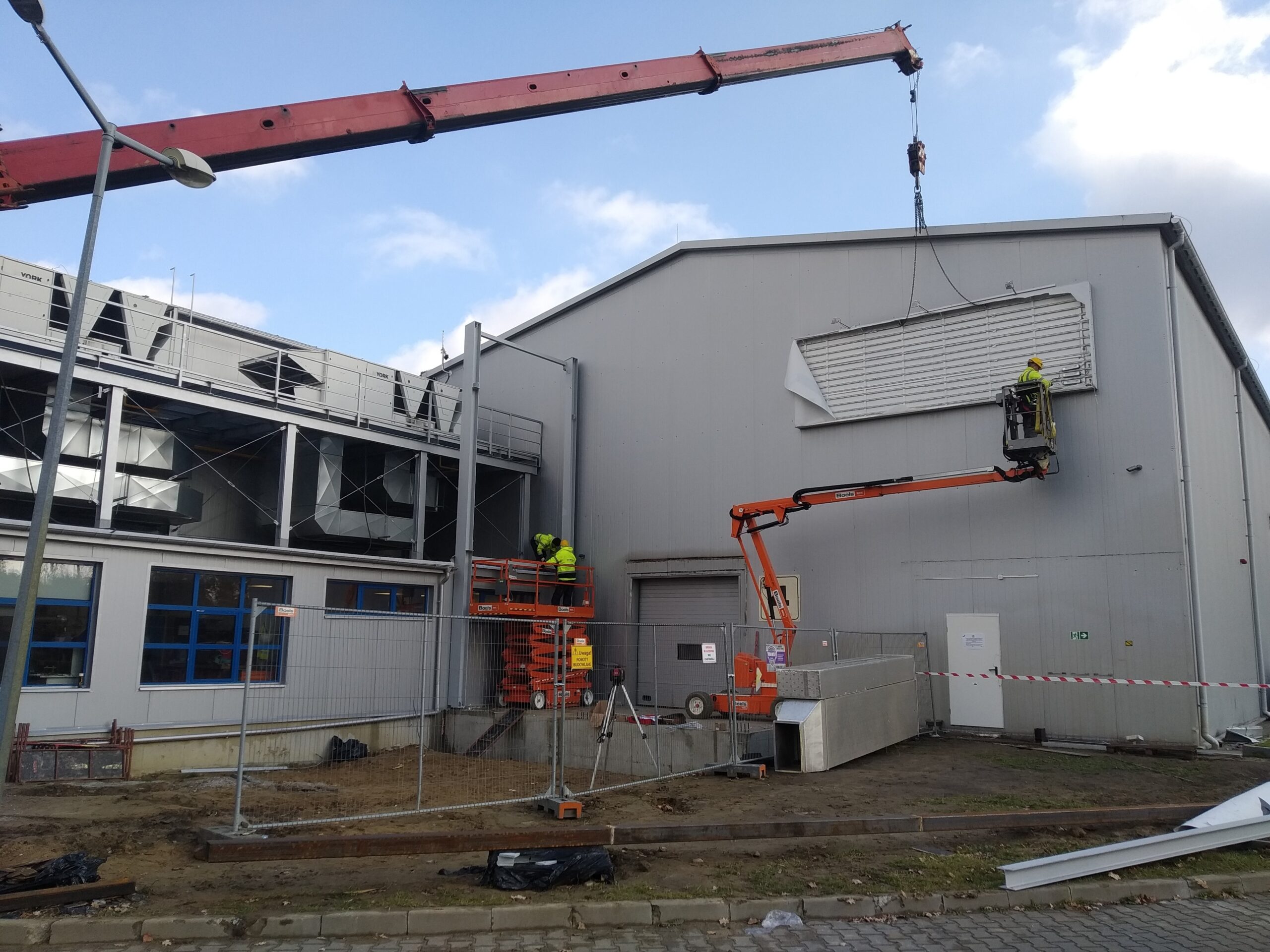

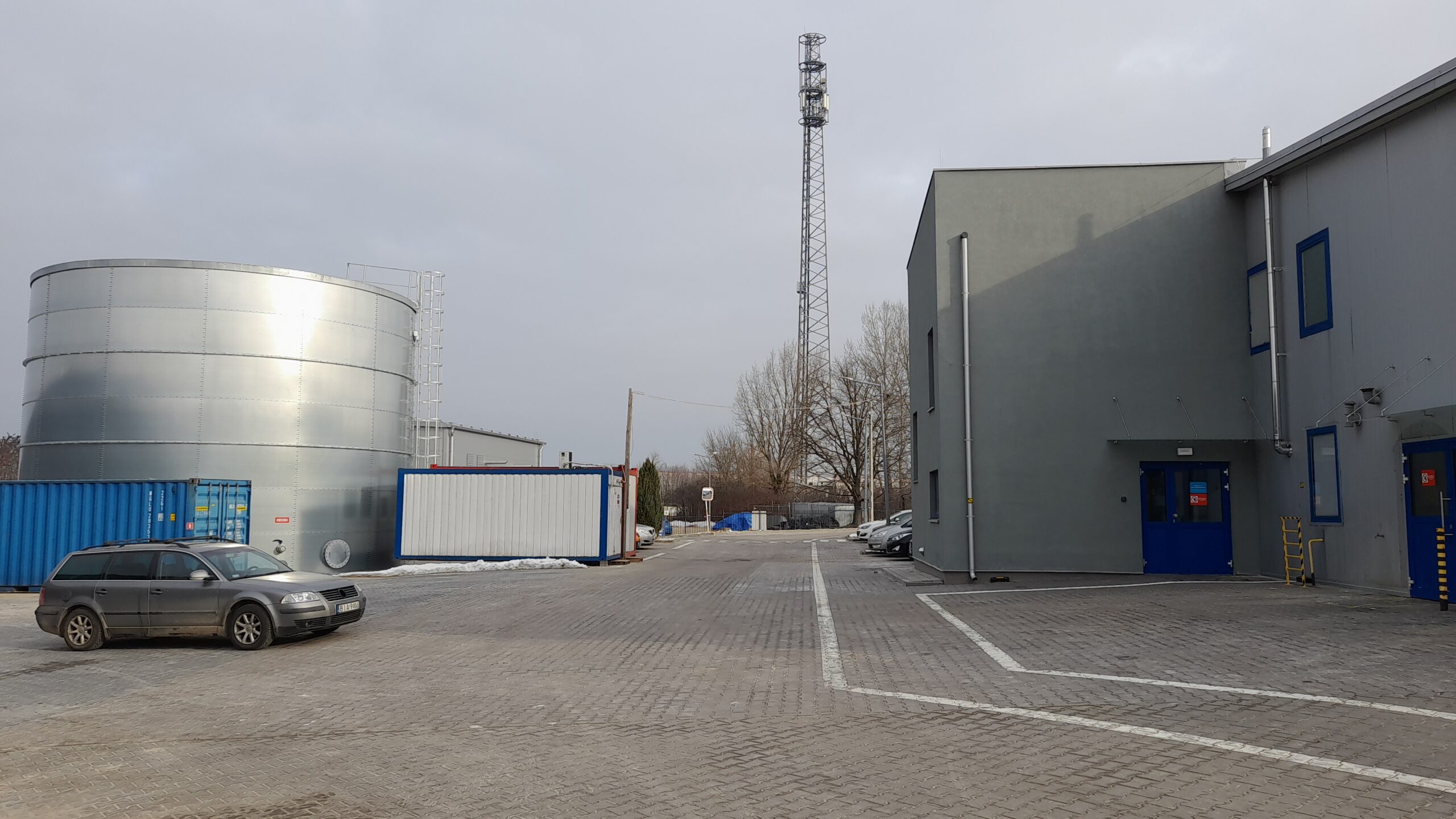

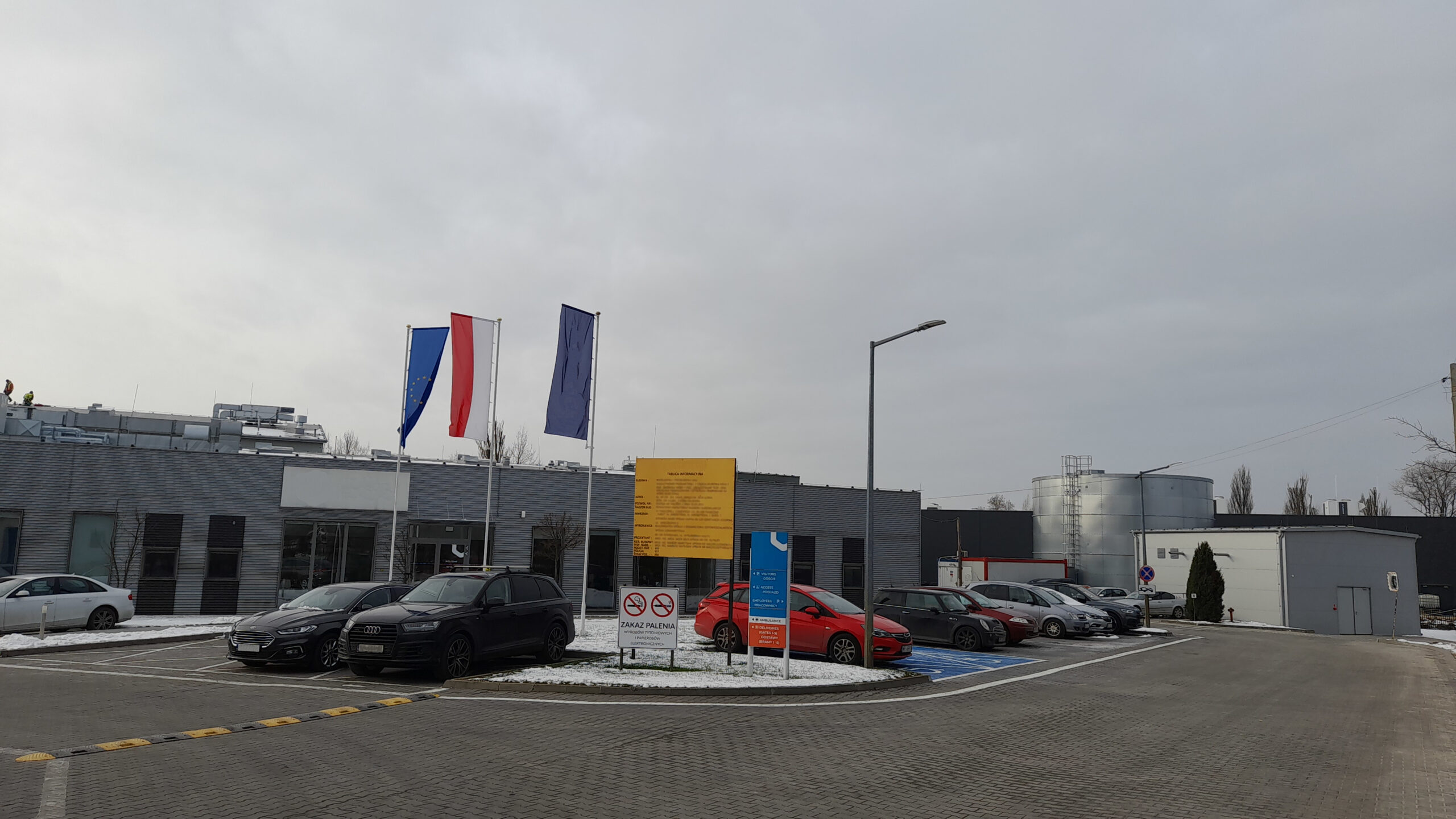

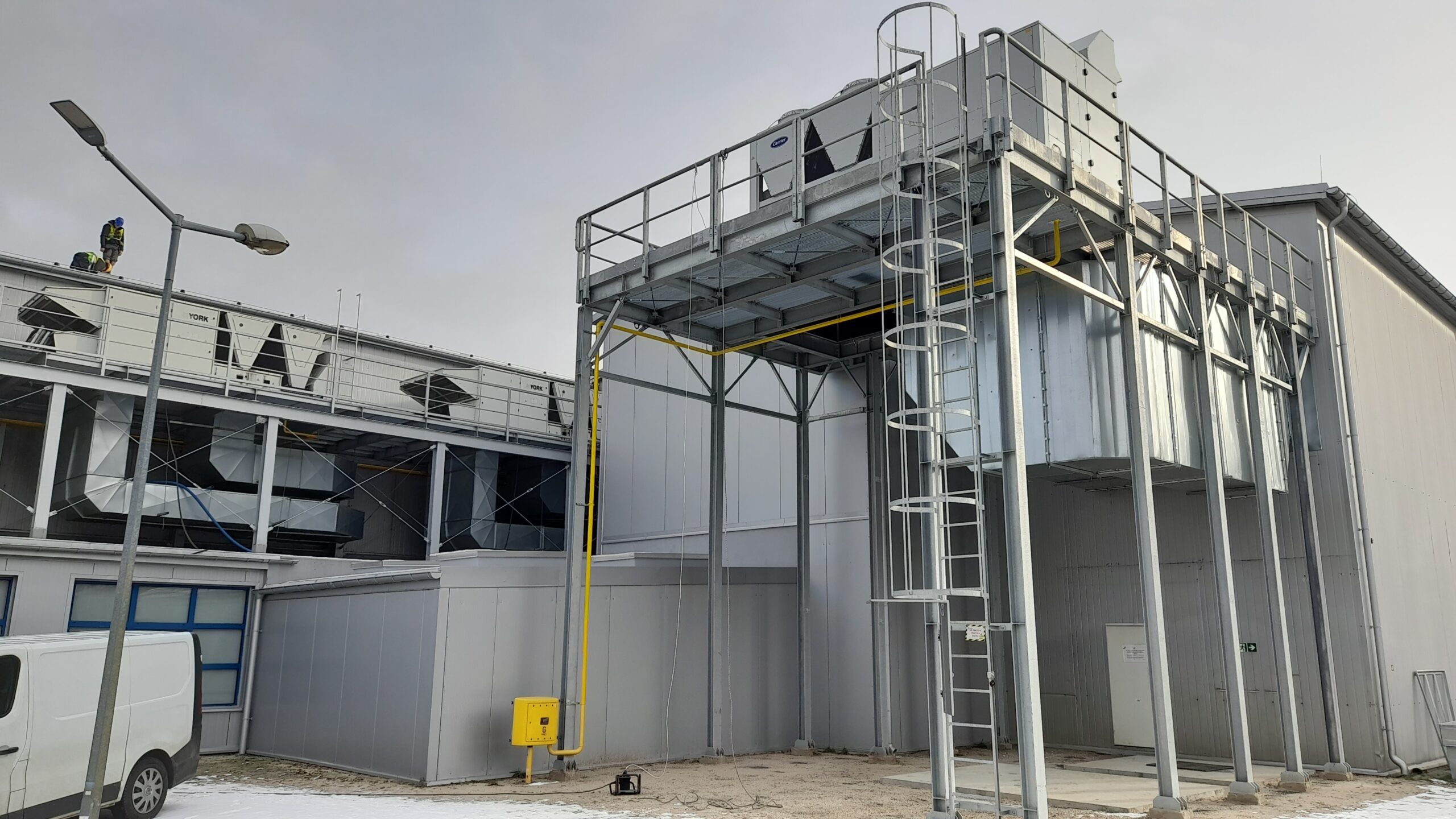

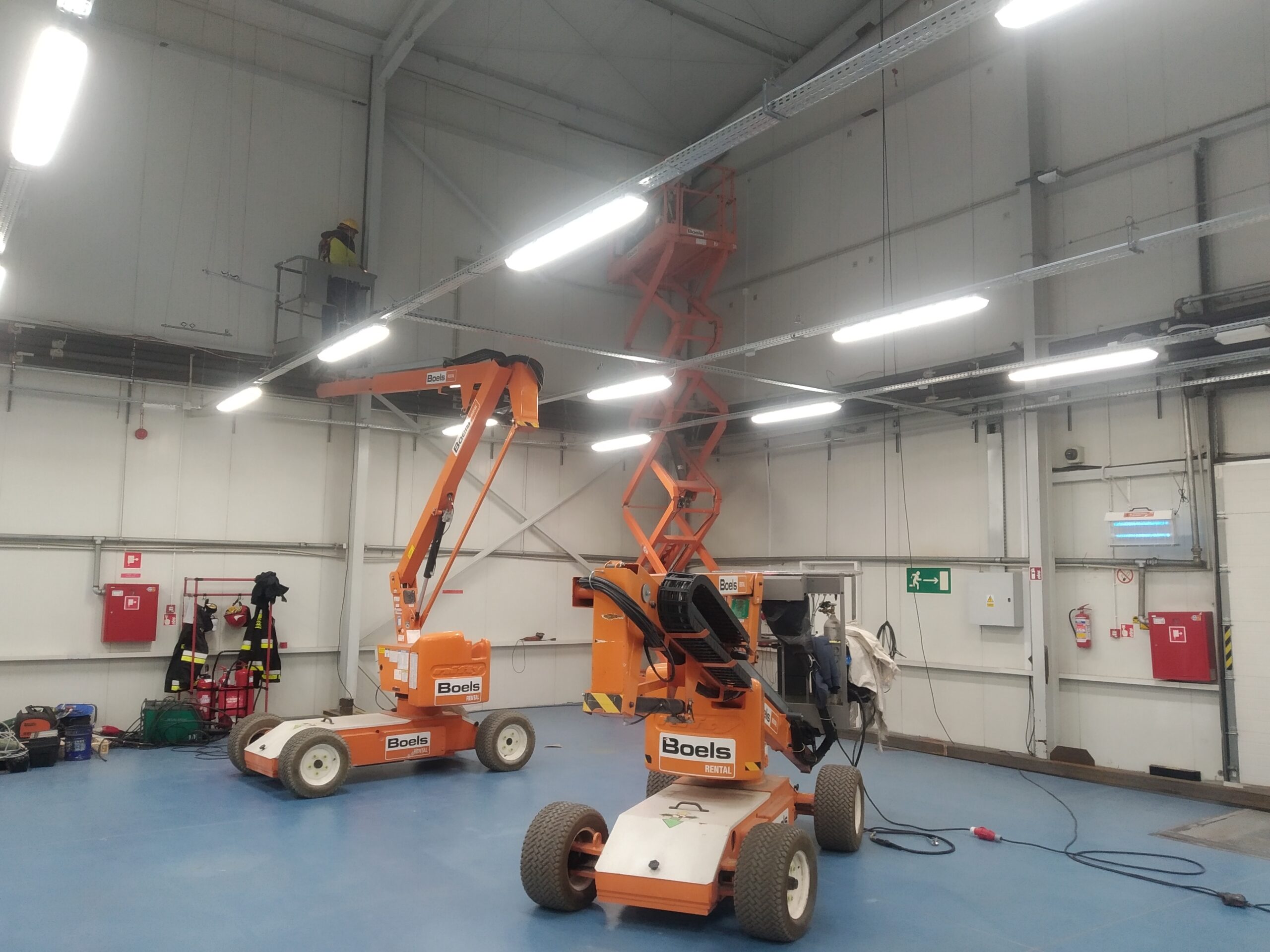

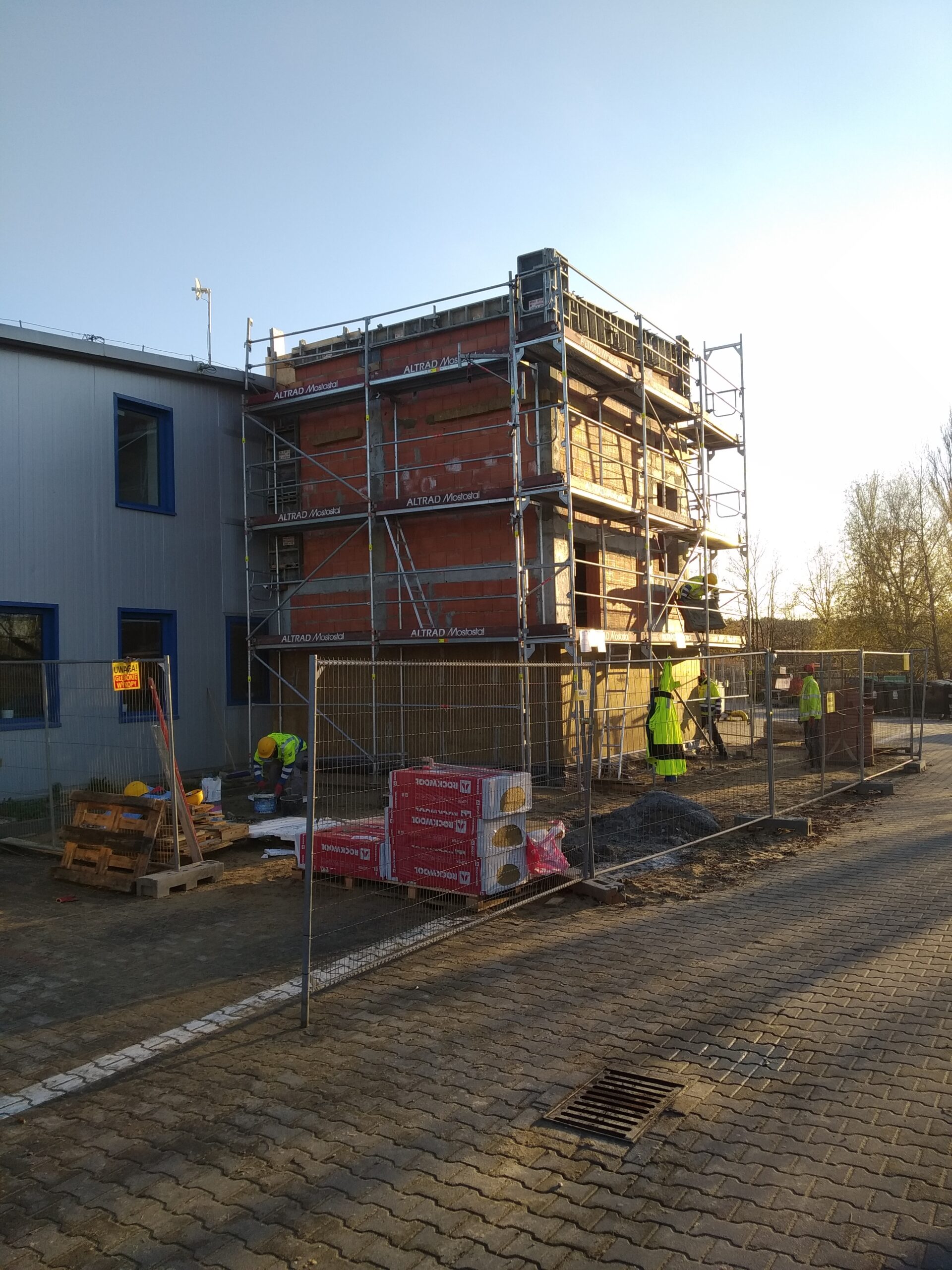

Galeria

Mój zakres obowiązków

  • Nadzór kontraktu i budowy
  • Główny koordynator własnych ekip budowlanych i ekip podwykonawczych
  • Główny koordynator projektu pomiędzy branżami
  • Dobór podwykonawców w tym sporządzanie umów, nadzór i rozliczenia
  • Planowanie i sporządzanie głównych harmonogramów
  • Organizacja i prowadzenie spotkań koordynacyjnych z przedstawicielami GW i Inwestora
  • Główny koordynator procedury urzędowej dot. zakończenia budowy
  • Zamówienia materiałów i sprzętu
  • Nadzór nad dokumentacją powykonawczą

Zespół

Praca w kilkuosobowym zespole GW, składający się z kadry nadzorującej proces budowlany opartej na firmach podwykonawczych.

  • Kierownik budowy/kontraktu
  • Inżynier budowy
  • Majster
  • Zespół projektowy
  • Brygada pracowników budowlanych
  • Podwykonawcy robót

z ramienia Inwestora

  • Inwestor
  • Kierownicy produkcji
  • Projektant
  • Architekt
  • Koordynator ds. BHP

Zakres robót

  1. Przygotowanie dokumentacji projektowej wykonawczej
  2. Przebudowa wraz z niewielką rozbudową hali 4 200 m2
  3. Przebudowa budynku biurowego 600 m2
  4. Przystosowanie budynku do nowych warunków w aspekcie ubezpieczenia i zarządzania nieruchomością
  5. Instalacje wewnętrzne
  6. Zagospodarowanie terenu zewnętrznego
  7. Procedura pozwolenia na użytkowanie
  8. Przekazanie użytkownikowi

Technologia

  1. Roboty ziemne
  2. Fundamenty – bezpośrednie monolityczne
  3. Roboty żelbetowe – fundamenty, klatki schodowe, stropy
  4. Konstrukcja stalowa – Wzmocnienie istniejącej konstrukcji stalowej poprzez dospawywanie blach i dodatkowe elementy stężające. Hala niższa układ portalowy, hala wyższa słupy stalowe z dźwigarami kratownicowymi
  5. Dach – nowe poszycie dachu hali (izolacja i membrana PVC). Rozbudowa i pompownia dach z płyt warstwowych
  6. Obudowa ścian z płyt warstwowych oraz roboty murowe Porotherm, Silikat
  7. Posadzka betonowa – wykonanie żywicy
  8. Bramy i doki
  9. Pasma świetlne
  10. Roboty wykończeniowe zaplecza socjalnego hal i remont generalny głównej części biurowej
  11. Montaż modułowych baraków

Teren zewnętrzny

  1.  Roboty ziemne i drogowe
  2. Sieci wodociągowe, kanalizacyjne, odwodnienie, WLZ, oświetlenie
  3. Budowa pompowni wraz z zbiornikiem 700 m3
Instalacje
  1. Sanitarne – woda, kanalizacja, odwodnienie, wentylacja, klimatyzacja, ogrzewanie
  2. Pożarowe – instalacja tryskaczowa, oddymianie, SSP, hydranty
  3. Elektryczne – zasilanie, oświetlenie, instalacja odgromowa
